自贡供电公司:头顶星光,线路跨越高铁施工忙

来源: 发布时间:2025-02-28 17:08:47 【字体:

51网讯 2月27日凌晨12时许,在自贡市大安区三多寨镇洞云村高铁通道附近的两处山坡上,星空下探照灯划破黑暗,照亮两基高33米的电力铁塔。每基铁塔上分别有6名工作人员全副武装正在高空作业,现场50余名工作人员,或操作绞磨机、牵引机、张力机,或安全监护、现场管理,大家正各司其职、齐心协力,投入一场跨越高铁线路施放的攻坚战。

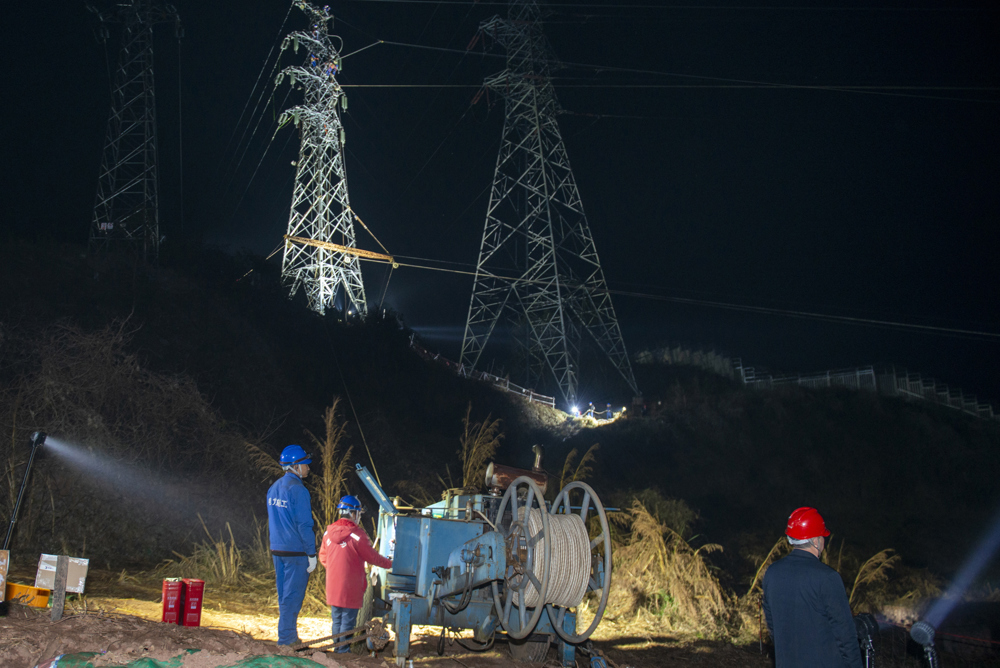

夜间施工现场 夜间施工现场

据介绍,这是国网自贡供电公司建设的自贡临港110千伏输变电工程的电力线路通道,线路建设从沿滩区220千伏园湾变电站起,到新建于富顺县牛佛镇110千伏临港变电站终,线路全长18公里,共新建铁塔62基。据了解,该线路铁塔经过一年多的建设已全部落成,已完成大部分线路施放,本次11号塔至12号塔之间的线路施放因跨越高铁通道,成为本条线路建设的难点和重点风险管控现场。

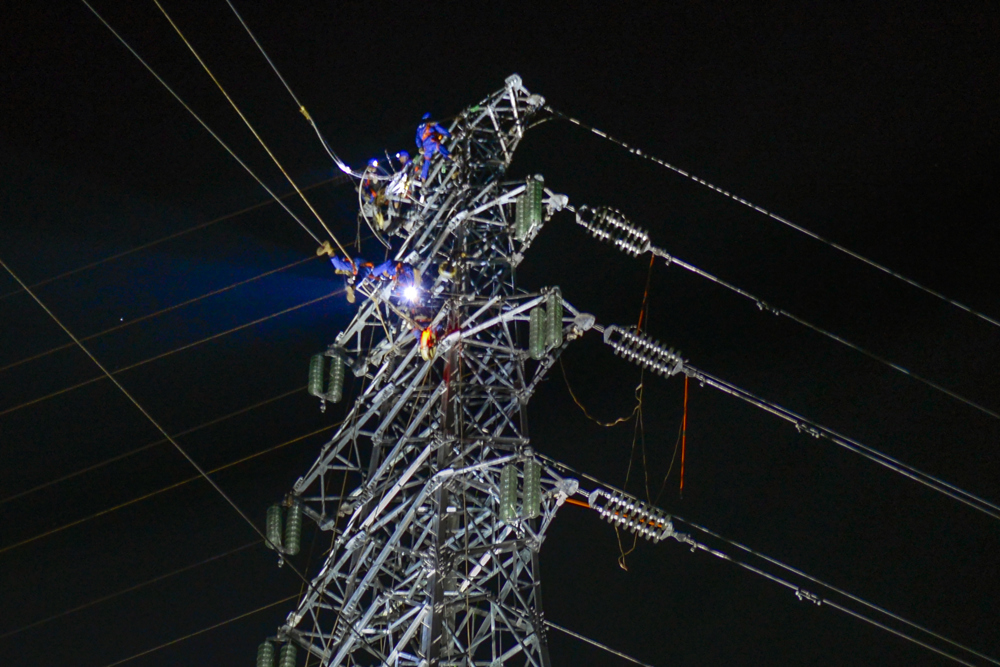

夜间施工现场 夜间施工现场

为不影响高铁正常运营,国网自贡供电公司积极与高铁方对接,提前因地制宜编制了施工专项方案,选定于2月26日至3月3日每日凌晨12时至3时施工,计划完成两塔间2条通信电缆和6条电力电缆的施放。

“接头已连接牢固,可以开始施放。”在现场,两基铁塔和地面工作人员,工作负责人和安全监护人员通过对讲机联络,通过紧密配合,以一根4级牵引绳为引,通过张力机和牵引机相配合,缓缓把导线从11号塔拉至12号塔,再完成导线紧固。 国网自贡供电公司副总经理徐涛带领建设、监理等部门相关负责人现场驻守,督导工作安全进行。

据悉,本段线路施放完成后,本条为新建110千伏临港变电站新建的线路将完成全线贯通,为下一步临港变电站建成通电投运打下坚实基础。临港变电站的投运将进一步优化自贡电网网架结构,有力提升何市、牛佛、回龙、庙坝四镇的供电能力,为该区域地方发展注入“电”动力。周艳 曾林
