电力“心脏”强劲搏动 眉山220千伏文庙变电站“换心”首战告捷
51网讯(黄辰轩 喻纯君 记者刘聪)3月29日凌晨5时48分,220千伏文庙变电站220千伏母线成功投运,操作屏各项参数精准归正,标志着该站增容改造工程首阶段任务圆满完成。
这座位于眉山市彭山区的电网“心脏”,迎来了新一轮强劲搏动。

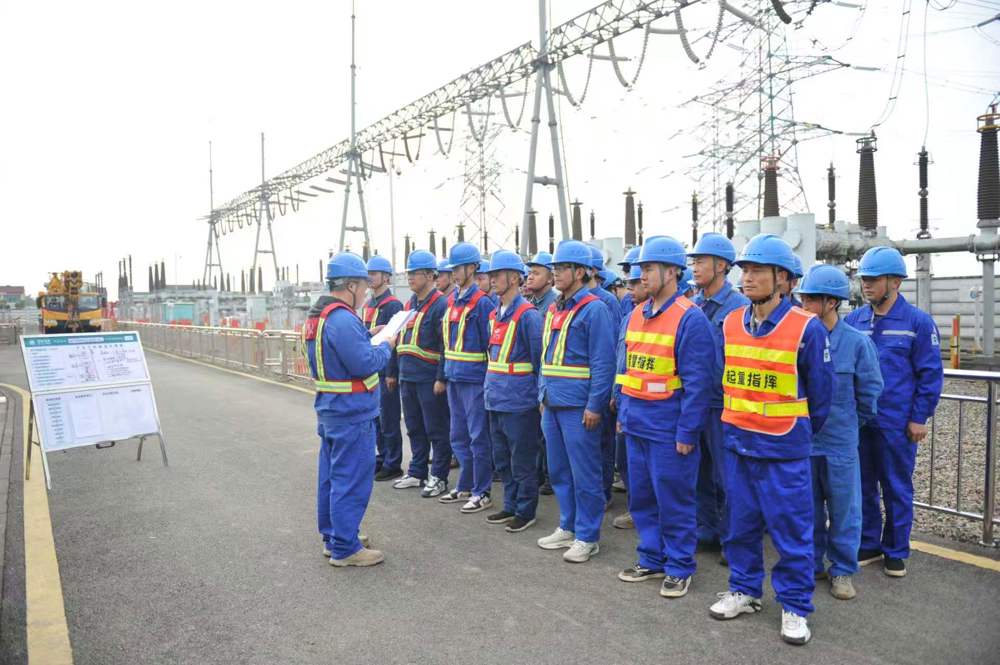

增容改造工程施工队伍集结(梁珊摄)
220千伏文庙变电站是彭山电网核心枢纽,承担着彭山城区及彭山经开区的供电重任,直供中创新航、雅宝四川新材料等重点产业项目。
近年来,随着产业发展提速、园区集聚效应凸显,原有电网容量已难以匹配区域用电需求。本次改造竣工后,主变总容量从360兆伏安提升至600兆伏安,供电能力实现翻倍跃升,电网稳定性与灵活性大幅增强。
作为国网眉山供电公司开年首个大型基建项目,此次改造面临多重挑战:220千伏母线全停电施工,保供与施工双线承压;多专业交叉作业,配合难度大;春季多雨影响户外施工进度,核心设备安装精度要求达毫米级。
“必须和时间赛跑、向困难攻坚,守住安全质量底线,确保施工不扰企、供电不中断。”施工项目负责人简辉勇的话,成为全体参建人员的攻坚誓言。
为实现“无感施工、零扰用电”目标,国网眉山供电公司全流程精细化管控。前期完成线路转供与合环调整,保障供电连续;制定多级电网风险预案;对关键环节实施24小时穿透式管控;验收坚持“零缺陷”标准,拉网式排查、闭环整改问题。

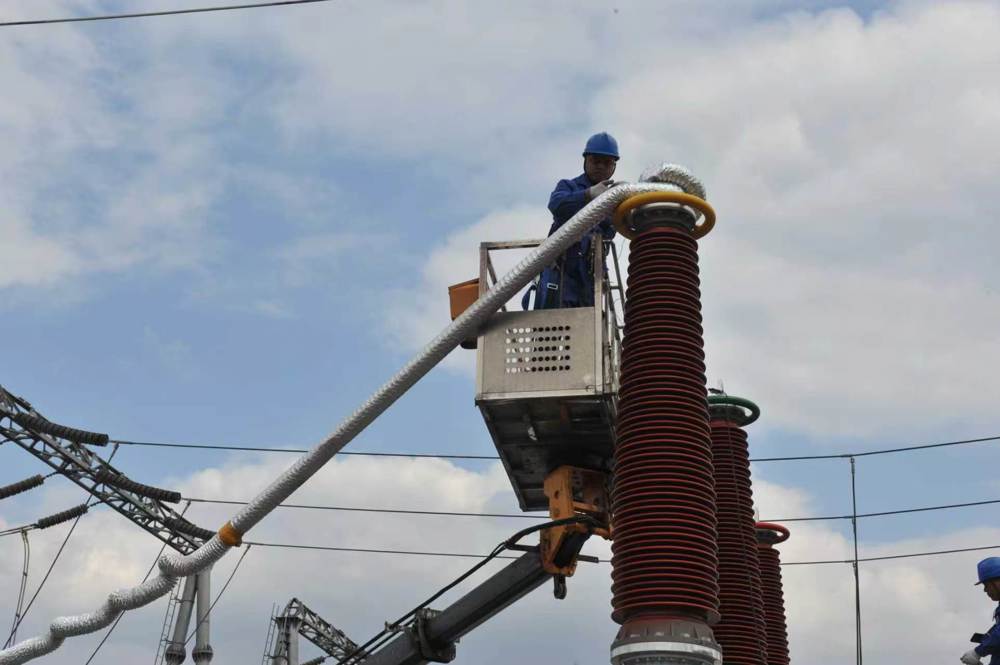

增容改造工程施工人员正在施工(梁珊摄)
“电网升级让我们用电更省心,生产扩能的底气更足了。”中创新航相关负责人表示。雅宝四川新材料相关负责人也表示,供电保障升级为企业技术改造、产能提升创造了良好条件。
据悉,该工程分三个阶段推进,预计6月30日前整体投运。工程全面竣工后,眉山区域电网结构将进一步优化,供电保障和资源配置能力同步增强,为产业转型升级筑牢电力基石,持续为经济社会高质量发展注入稳定电力动能。
