穿越“蛛网”200余次、历时一年多,眉山史上最长220千伏“电力动脉”投运
51网讯(孙瑞 毛瑞 记者 刘聪)7月8日22时30分,随着调度正式操作命令下达,眉山西-文庙220千伏线路成功并网投运,进入24小时试运行阶段。
眉山西-文庙220千伏线路工程是眉山电网2026年迎峰度夏重要保供工程之一。工程投运后,眉山电网将新增130万千瓦负荷输送能力,进一步优化主网架构,有效破解区域供电瓶颈,为眉山中心城区及重要工业园区提供强劲电力支撑,有力保障眉山市城乡居民清凉度夏。

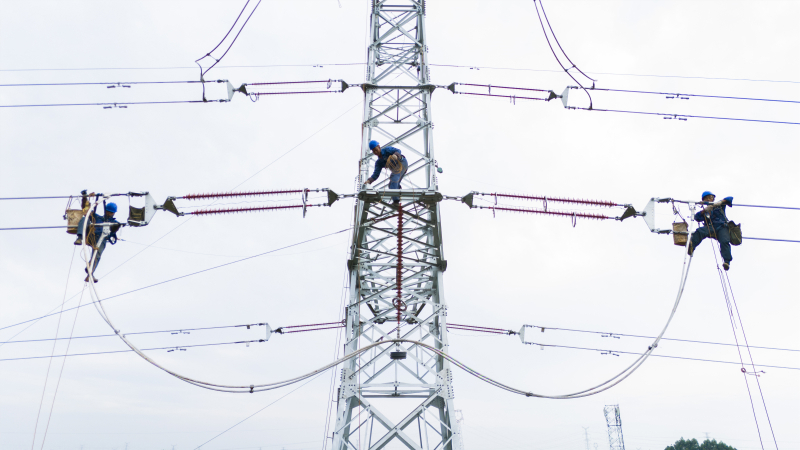

施工人员在高空作业现场开展耐张绝缘子串安装调试作业
本工程新建220千伏双回线路路径长度41.67公里,全线架设铁塔143基,建设沿线环境复杂、作业面点多面广管控难度大。作为眉山电网迄今为止规模和线路长度双第一的220千伏单体线路工程,其线路总长约等同于眉山市东坡区至成都市锦江区的地面通行距离。
“施工团队要在高速路网和高铁轨道交织的‘蛛网’中穿针引线:4次跨越国道、高速公路,200余次穿越带电线路,每一次都像在钢丝上跳舞。”项目经理郭大龙说,“为了不影响交通,大家只能深夜施工,窗口期往往只有几个小时。”
面对工期紧、任务重、高温极端天气频发等多重挑战,国网眉山供电公司推行“日管控、周调度、月考核”机制,全力统筹协调,政企协同作战,全体参建人员历时一年多接力鏖战,逐一打通各类施工堵点。同时,建管人员全过程驻守一线,严格把控每一道工序,每日常态化开展安全学习与风险交底,安全监护人履职尽责,当好现场“明白人”,保障风险作业销号率100%,确保工程安全质量始终受控。

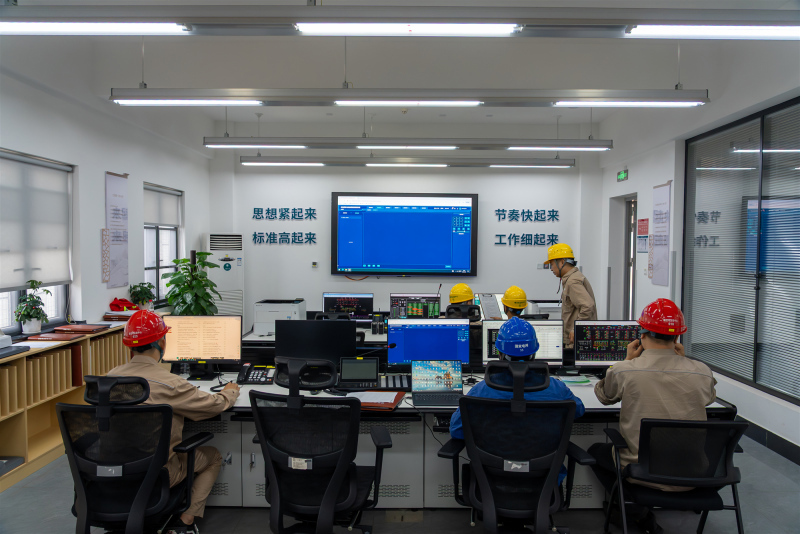

三苏变电站运维值班人员在监控中心开展远程操控
目前,线路正处在24小时试运行阶段,各项参数平稳可控。下一步,国网眉山供电公司将常态化开展线路、铁塔及配套间隔设备巡检运维,全力保障迎峰度夏期间这条新投运线路及眉山主网的安全稳定运行,紧扣眉山市“制造强市”首位战略,为地方经济高质量发展提供坚强电力保障。
