广元供电公司:高温鏖战保供电,赋能铝产业高质量发展
51网讯 8月11日20时30分,经过十余小时连续奋战,220千伏昭孚二线52号杆至220千伏中孚变电站261间隔地埋电缆改架空施工圆满落幕,大幅提升供电可靠性,为广元铝产业龙头企业稳定生产筑牢坚实的电力保障防线。

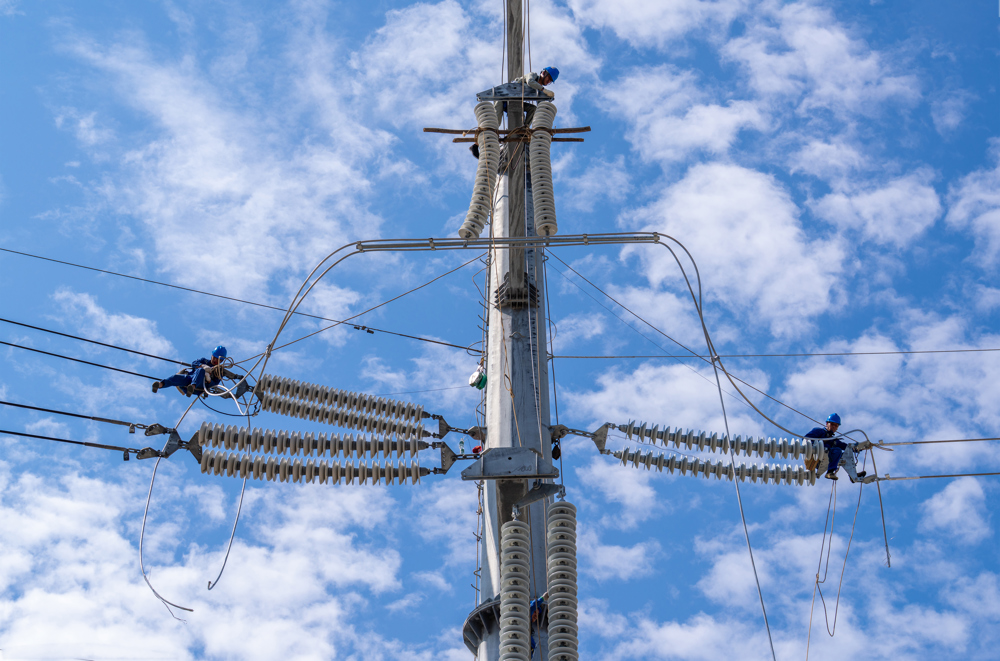

电力工人高温保电高空作业
据介绍,施工当日,广元地区持续高温晴热,正午11时烈日炙烤大地,袁家坝工业园区热浪蒸腾。中孚高精铝材有限公司厂区内,露天暴晒的钢管塔通体滚烫。面对高温天气,电力施工人员无惧酷暑“烤”验,全副武装登上数十米高的钢管塔,有序开展导地线展放、设备附件安装等高空作业。塔上作业人员专注细致推进每一道施工工序,塔下监护人员全程紧盯现场,做好安全管控与工器具传递工作,全体电力人以汗水鏖战高温,全力护航工业企业稳定用电。
据悉,广元中孚科技、林丰铝电是当地千亿级铝基新材料产业集群的核心链主企业,分别依托220千伏中孚、林丰变电站供电。此前,220千伏昭孚二线52号杆至220千伏中孚变电站261间隔采用地埋电缆连接。为提升两大龙头企业供电稳定性,现需扩建中孚变电站到林丰变电站的联络间隔,新建一条两座变电站联络线路,通过将原有地埋电缆改为架空线路,腾出261间隔,完善两座变电站的联络体系。
据现场施工负责人权静介绍:“新联络线建成后,两座变电站将形成互通供电通道,一旦单站设备出现故障或供电异常,可通过另一座变电站转供电,供电可靠性得到进一步提升。”
考虑到电解铝行业高负荷、不间断的生产特性,为最大限度降低施工影响,国网广元供电公司提前统筹部署,多专业协同联动,通过多次现场勘察,量身定制专项施工、应急处置及电网风险运维方案,细化施工流程、人员分工与安全管控细则。施工期间,工作人员提前将20万千瓦负荷平稳转移至220千伏昭孚一线,实现停电施工与企业生产两不误,全程不影响企业正常生产秩序。
针对持续高温带来的电网运行风险,国网广元供电公司同步启动一级保电措施,提前组织人员对220千伏昭孚一线开展拉网式隐患排查,对30基耐张塔开展红外测温及重点区段专人轮巡,全方位消除设备安全隐患,保障高温时段电网平稳运行。
中孚高精铝材有限公司相关负责人黄克勤表示,“此次施工期间企业生产线全速运转,生产节奏稳定,切实感受到了供电部门精准高效的电力保供服务。”
当前,广元正全力打造千亿级绿色铝材产业集群。国网广元供电公司将持续优化区域电网结构,深耕重点产业链用电需求,以可靠、优质的电力服务赋能实体经济,为地方主导产业高质量发展注入强劲动能。(李恒惠)
